Перевіряємо фундамент на відхилення по висоті
Визначити перепад можна за допомогою водяного рівня чи нівеліру. Відхилення по висоті не повинні перевищувати 40 мм. Якщо відхилення більше 40 мм - у місці перепаду робимо підливу фундаменту.
Захищаємо майбутню стіну від вологи
На готовий фундамент розкладаємо гідроізоляцію - це може бути рулонний євроруберойд, обклеювальна або обмазувальна гідроізоляція. Гідроізоляція захистить газобетонні блоки від проникнення вологи з фундаменту.
Робимо розбивку
Розбиття можна зробити як до, так і після гідроізоляції. У кожного майстра свій спосіб розбивки, але ми розглянемо метод кутових блоків та шнурки.
Шнурка - це зовнішні габарити стін, а перетин шнурок - місце встановлення кутових блоків. Виставляємо блоки по кутах та закріплюємо шнурку. Закріпити шнурку в блоках можна за допомогою тонких цвяхів.
Блоки виставляємо в одному рівні за допомогою нівеліру або водяного рівня. Максимальне відхилення між кутовими блоками – 2 мм. Після натягу шнурки обов'язково звіряємо габарити з проектом.
Також шнурку можна закріпити на дерев'яних кілках, забитих у землю.

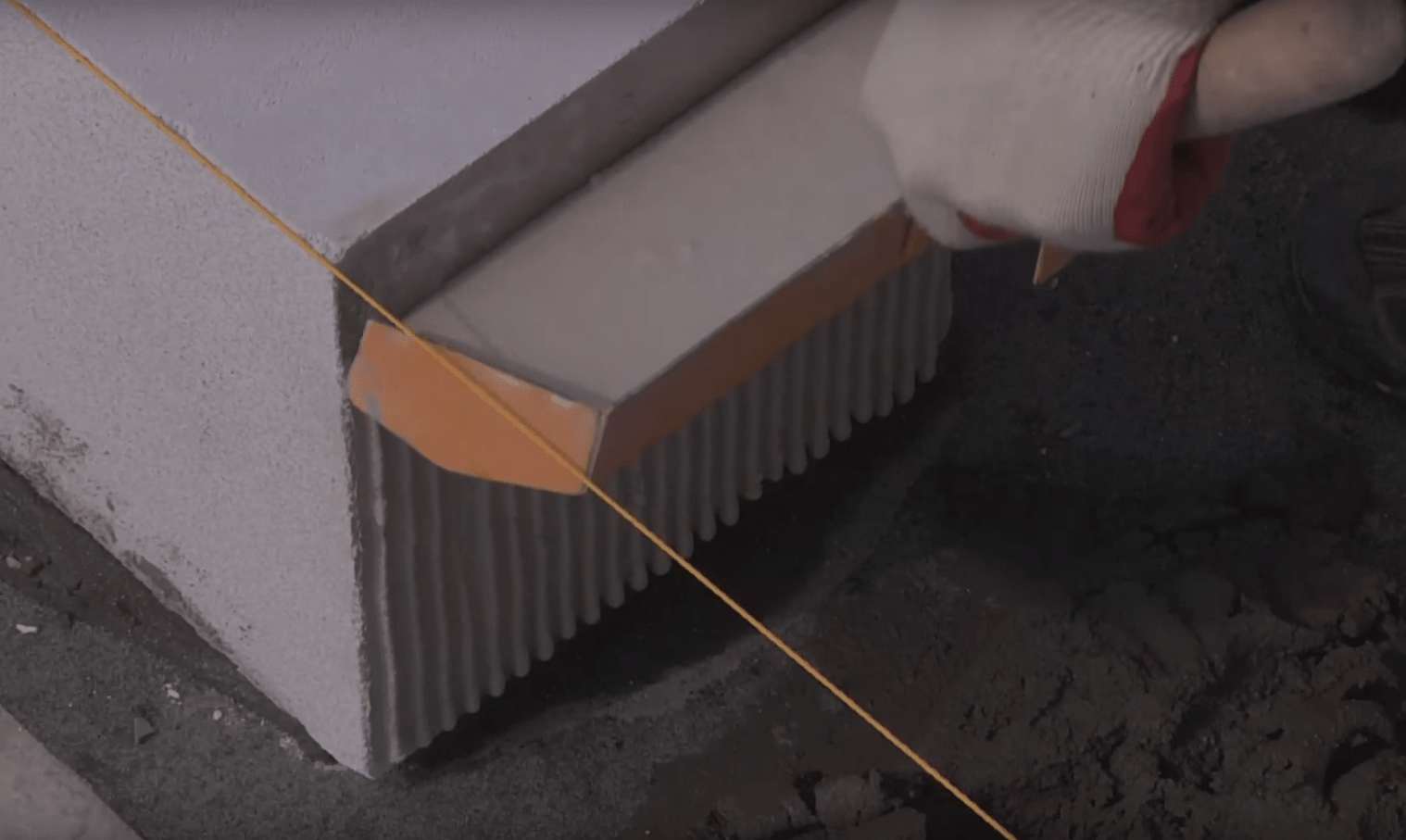

Кріплення шнурки до розмічальних блоків.
Кріплення шнурки до розмічальних блоків.

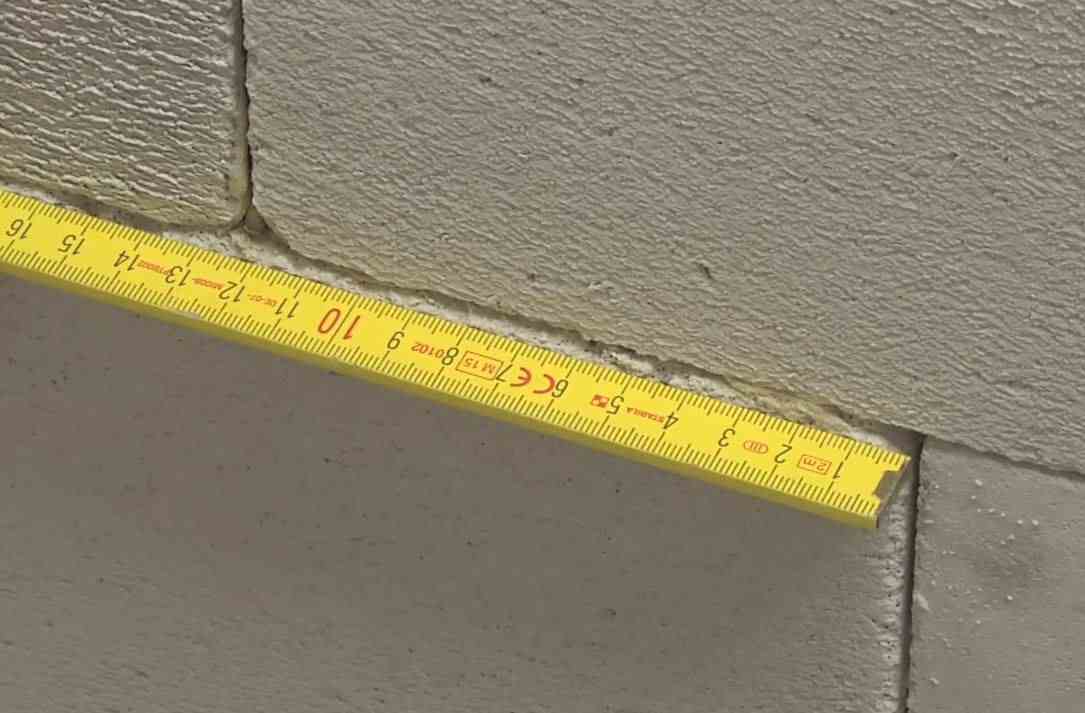

Обов'язкова перевірка габаритів за допомогою рулетки.
Кладка першого ряду
Різниця між блоками кладки не повинна перевищувати 2 мм, тому за допомогою цементно-піщаного розчину нівелюємо нерівності фундаменту.
Готуємо розчин:
У пісок додаємо цемент у пропорції 1 до 4. За допомогою тихохідного міксера або дриля з насадкою перемішуємо до однорідної суміші.
У воду додаємо пластифікатор, перемішуємо, а потім додаємо до цементу та піску. Усі разом ретельно перемішуємо.
Кладку стін починаємо з встановлення кутових блоків. Перед кладкою готуємо кожен блок: шпателем прибираємо пил і прилиплий бруд, потім протираємо блок щіткою. Чекаємо 3-4 години, щоб розчин набрав міцність та кутові блоки при кладці ряду не змістилися.

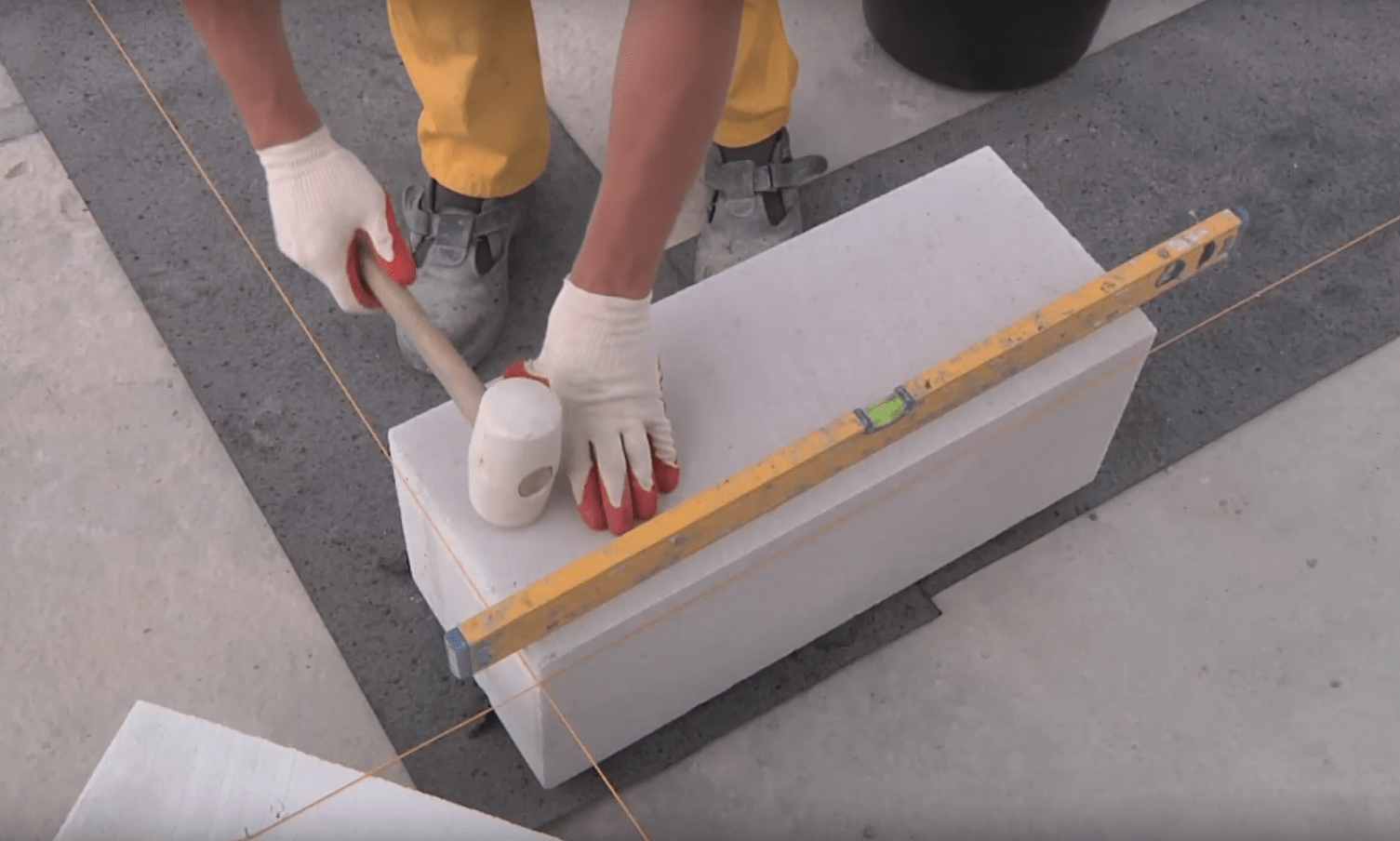

Підгонка кутового блоку.
Встановлені на гідроізоляцію кутові блоки (макет).
Приклад кріплення шнурівки.

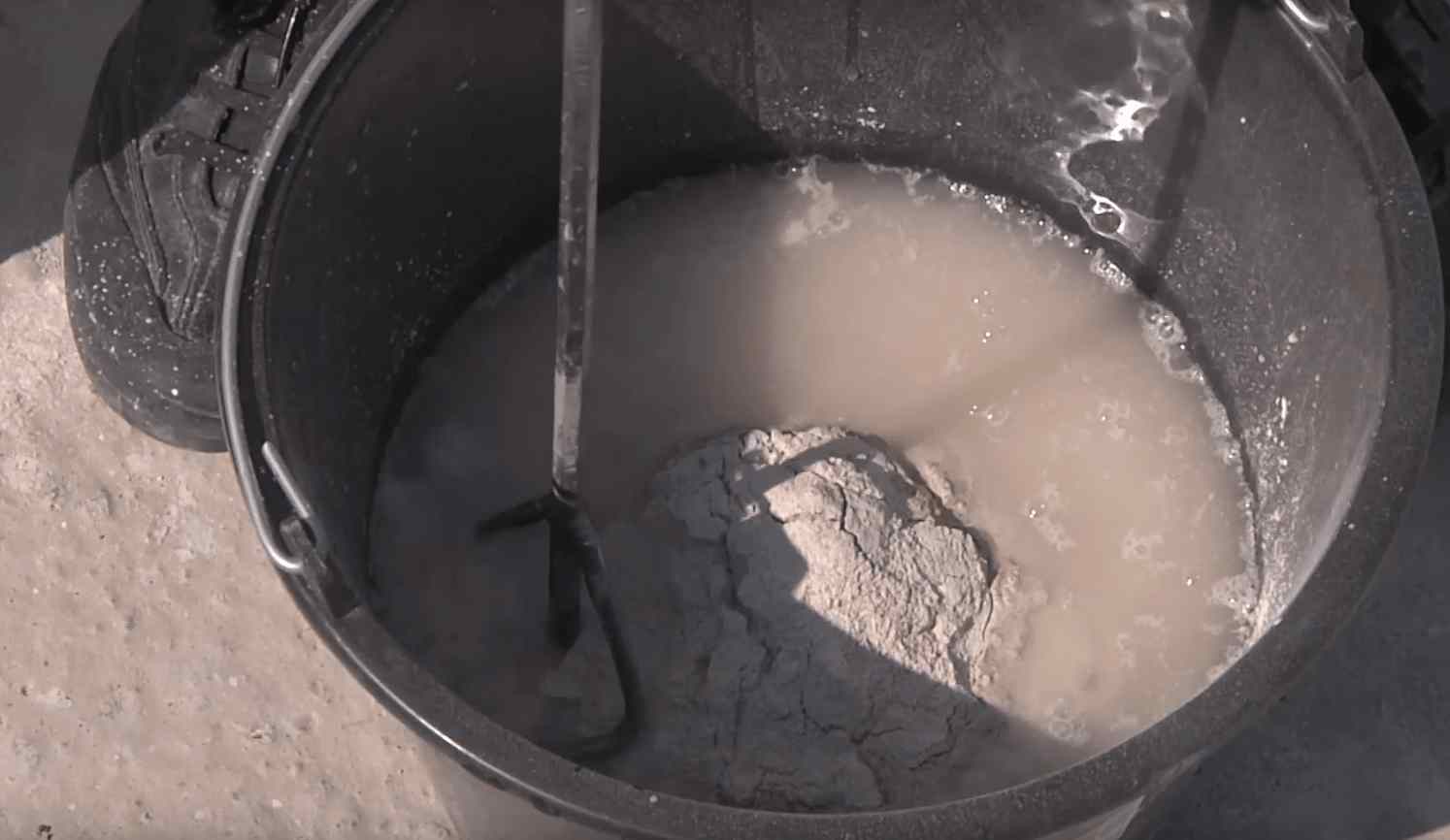

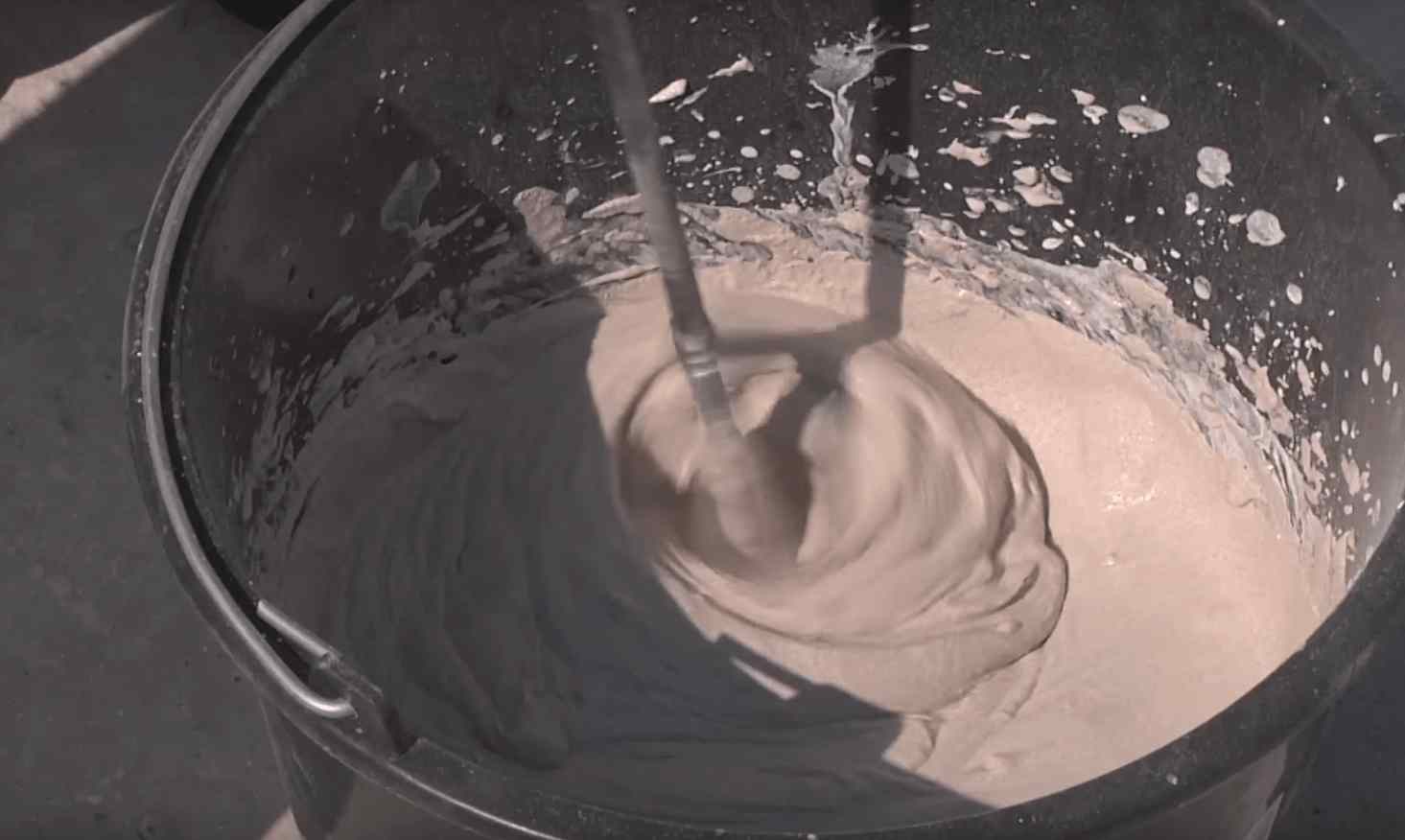

Клей готуємо як несквік: висипали у відро, додали води та перемішали – все готове. За консистенцією клей має бути схожим на густу сметану.
Замішування клею: до.
Після.
Починаємо кладку першого ряду. Наносимо цементний розчин на горизонтальну поверхню, а клей на вертикальну поверхню кутового блоку. Потім встановлюємо блок на цементний розчин, трохи вище за кутовий блок, без стикування і рівняємо з рівнем. Стикуємо блок після вирівнювання і опускаємо врівень із кутовим блоком. Повторюємо так із кожним блоком.

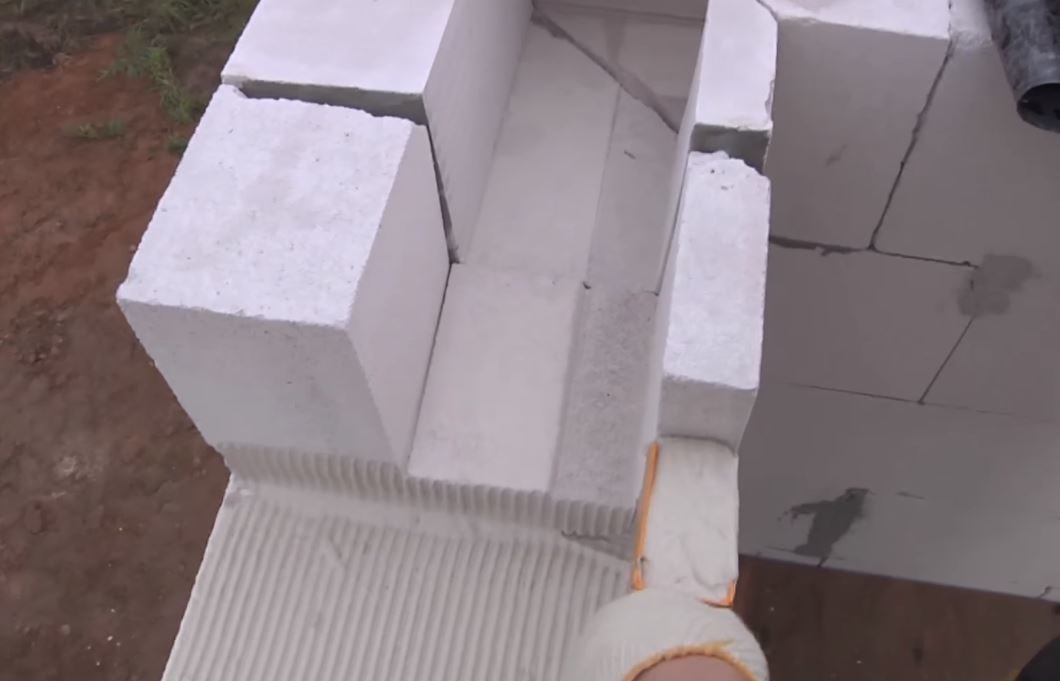

Товщина шва при використанні клею повинна бути від 1 до 3 мм - це допоможе заощадити та запобігти появі температурних мостів.
“Температурний міст” - місце, де ваш будинок втрачає тепло.
Необхідні інструменти: кельма, щітка, рівень, шнурівка, киянка, шпатель.

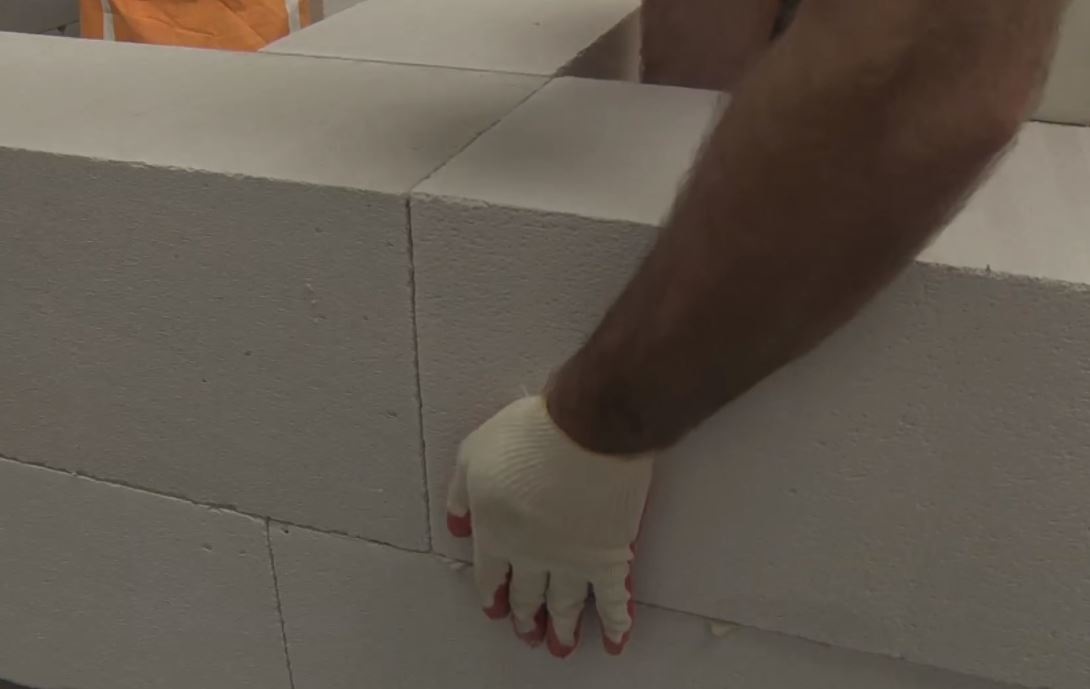

Наносимо клей кельмою.

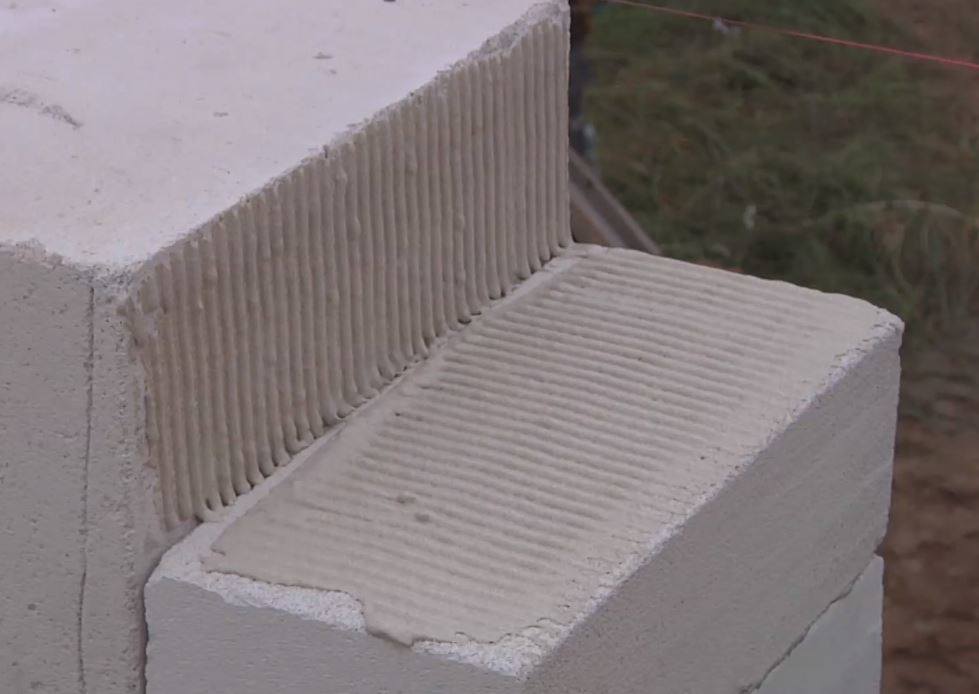

Підгонка до кутового блоку за рівнем.

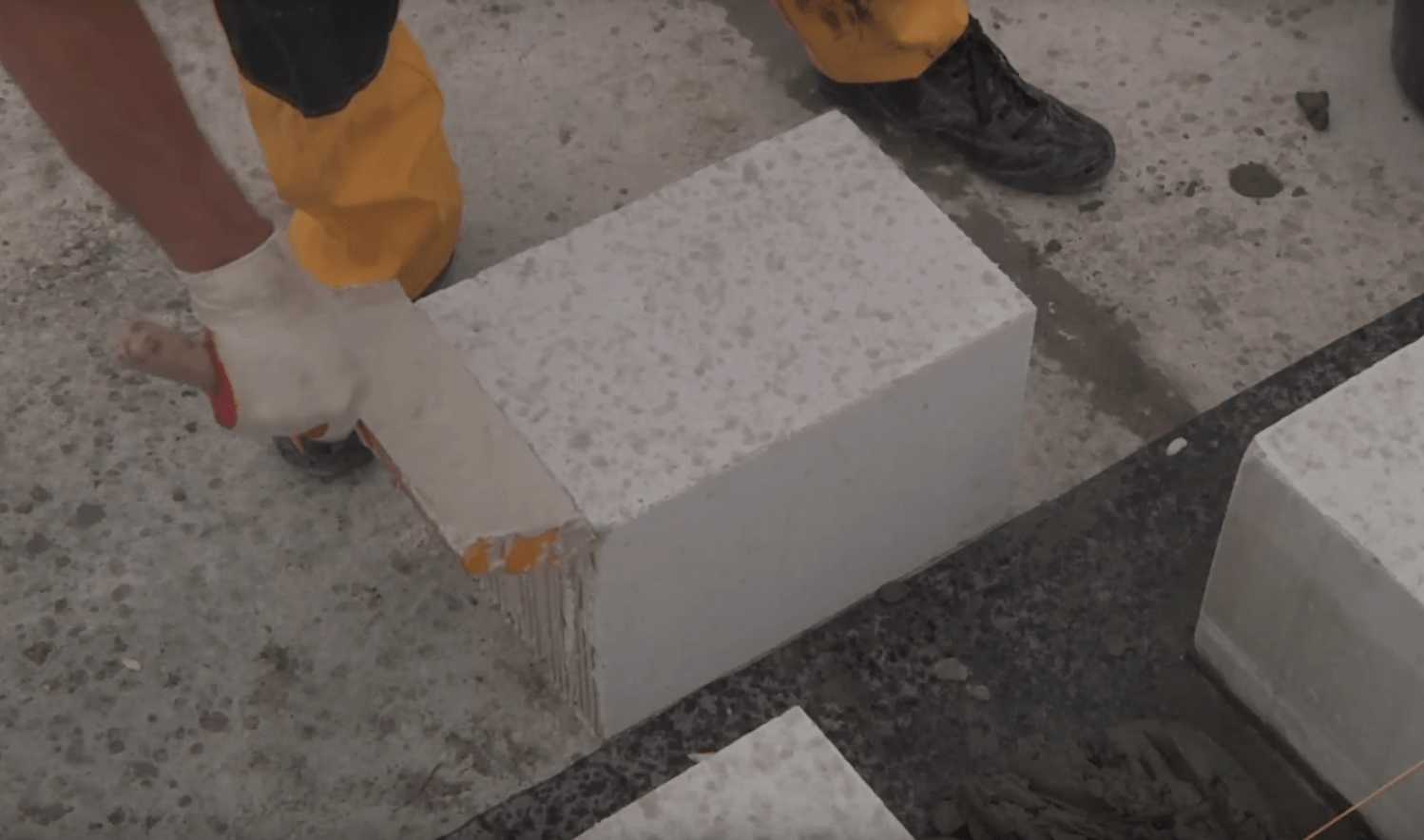

Якщо у стіні залишився проміжок і цілий блок не вміщується – робимо обрізання. Обрізаємо блок ножівкою по газобетону та шаблону для різання газобетонних блоків. На додатковий блок наносимо клей кельмою на обидві вертикальні грані, залишки прибираємо шпателем.
Проклеювання вертикальних граней додаткового блоку.
Підгонка та вирівнювання додаткового блоку.
Перед кладкою наступних рівнів потрібно почекати 5-6 годин, щоб цементно-піщаний розчин набрав міцності.
Стики та нерівності попереднього рівня сточуємо рубанком та перевіряємо гладкість за допомогою рівня.
Рубанок залишає борозни та засічки глибиною до 5 мм. Забираємо грубі нерівності круговими рухами шліфувальної дошки.
Обов'язково змітаємо пил щіткою. При кладці клей потрапляє у кругові борозни від шліфувальної дошки, що покращує склеювання.

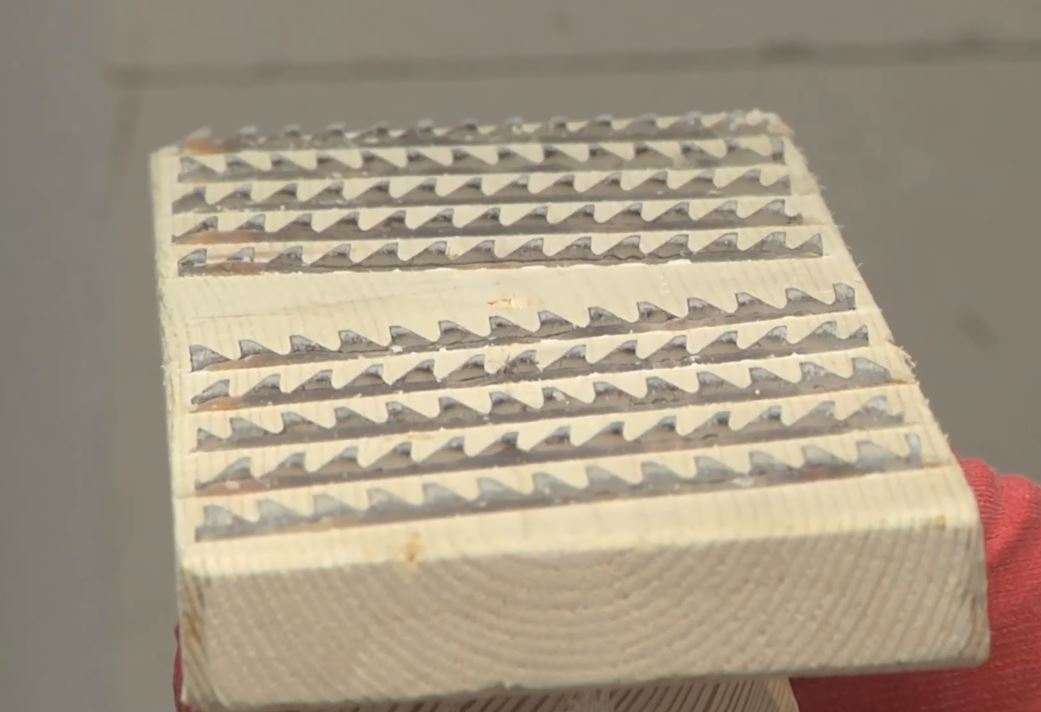

Зубчаста поверхня рубанка.

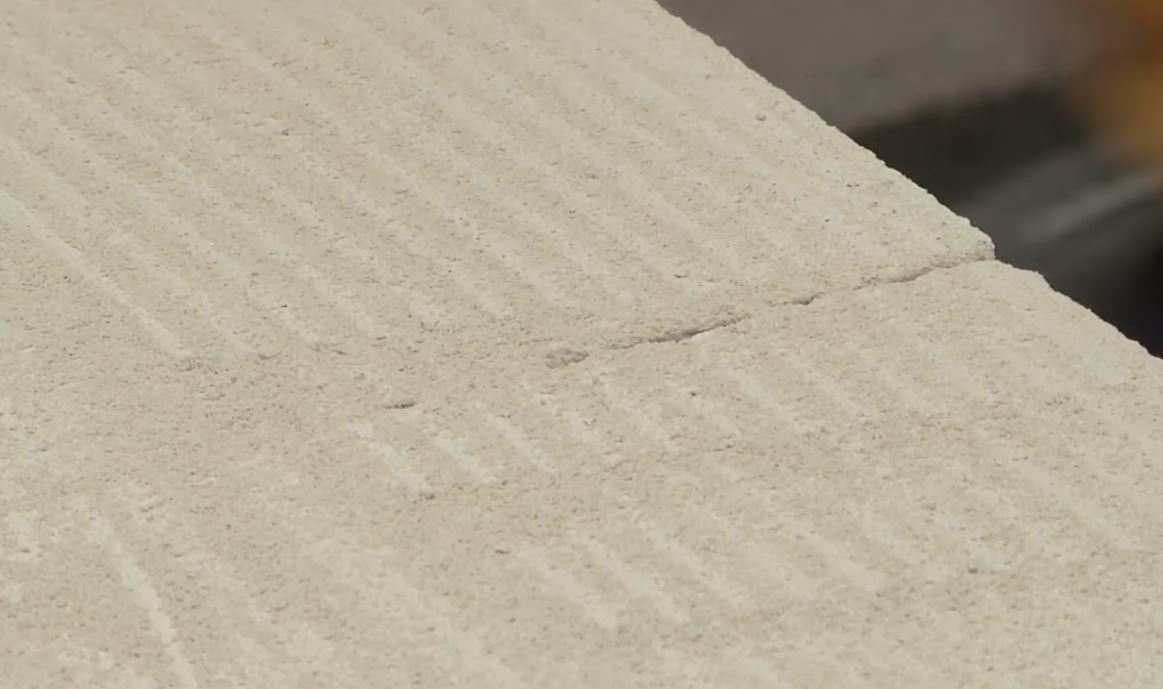

Борози від рубанка.
Щоб шов повністю заповнений клеєм - ставимо блок спочатку на ребро, потім підводимо до наступного блоку і відпускаємо.
Ставимо блок.
Підводимо до наступного блоку.
Відпускаємо.
Блоки кладемо лише на клей. Цементний розчин потрібний лише для згладжування поверхонь перед кладкою перших рядів.
З другого ряду починаємо прив'язку перегородок. Перегородки, що не несуть, кріпимо до несучих стін за допомогою спеціальних гнучких зв'язків, які вдавлюємо в клей. Зв'язки перфоровані - клей в отворах допомагає зв'язкам утримуватись у кладці.

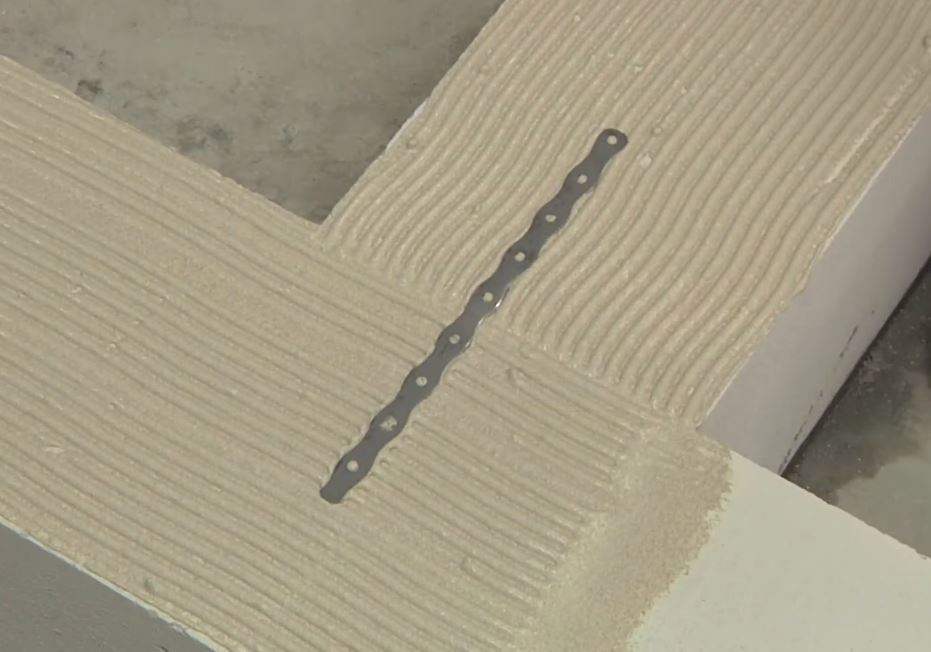

Перев'язування гнучким зв'язком.
Мінімальна відстань для перев'язування блоків у стіні - 12,5 см.
Перев'язка несучої стіни з несучою перегородкою.
Для віконних отворів та дверних блоків у газобетоні використовують U-образні блоки або армовані перемички. При такому будівництві максимальна ширина отвору - 2,5 м.
Отвори з U-образних блоків
U образні блоки відрізняються від звичайних блоків спеціальним лотком. Перед початком монтажу отворів робимо дерев'яні опори та наклеюємо блоки на основу. Всередину блоку до зовнішньої грані вкладаємо утеплювач, далі додаємо частину бетону, арматурний каркас, а потім заповнюємо бетоном. Для теплового контуру можна використовувати екструдований пінополістирол або мінеральну вату товщиною листа 5-7 см. Рекомендований діаметр арматури від 8 мм. Дерев'яні перемички можна забрати через 28 діб - коли бетон набере міцність. Навантажувати стіну з таким типом перемичок можна відразу.
Кріплення опорної дерев'яної перемички.

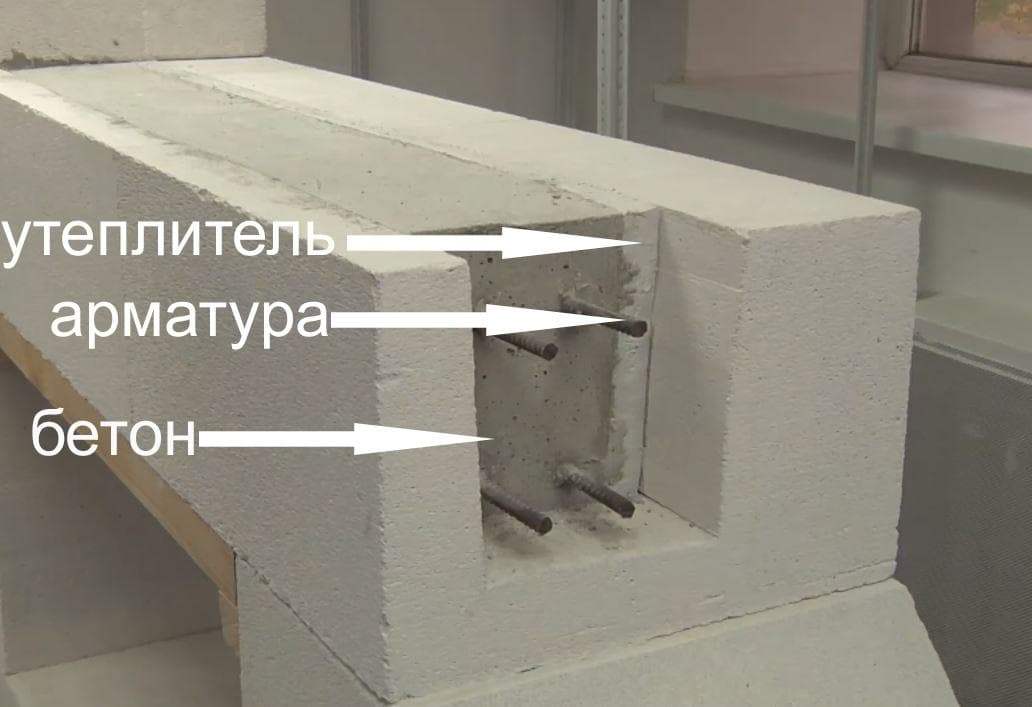

Перемичка з U блоку в розрізі.
Отвори з армованих перемичок
Робимо у стіні виїмку глибиною не менше 25 см. Наносимо клей на бічну та нижню грані виїмки. Встановлюємо перемички строго до рівня зі стіною. Досаджуємо перемички, як і блоки, киянкою. Між перемичками можна залишити проміжок для повітря. Проклеюємо зверху ще один ряд кладки, і тільки потім такий тип перемичок можна навантажувати.
Виймання перед кладкою перемички.
Встановлені рівень перемички та повітряний зазор.
Спосіб допомагає заощадити час (не потрібно чекати, поки бетон набере міцність), але коштує дорожче.
Армування віконних блоків робимо за один рядок до вікна. У кладці робимо отвори 4х4 см із виступами до 50 см за краї отвору. В отвір укладаємо арматуру діаметром від 8 мм та заливаємо цементом.
Штроба з арматурою під вікном.
Якщо за проектом у вас збірні перекриття (дерев'яні або плитні) - кожен останній ряд поверху має бути зроблений як армований пояс по всьому периметру будівлі, включаючи перегородки, що несуть.
Наносимо клей вузькою кельмою.
Пристрій U-образного блоку під армопояс
Закладаємо арматуру, утеплювач біля зовнішньої грані та заливаємо бетоном.
Добірні елементи встановлюємо так само, як і при звичайній кладці: обрізаємо блок, проклеюємо обидві вертикальні грані.
Встановлення додаткового U-образного елемента.
При монолітному або збірно-монолітному перекритті армопояс із U образних блоків не робиться.
Щоб виконати кладку з газобетонних блоків не обов'язково бути кваліфікованим спеціалістом-комірником - достатньо пройти інструктаж, вивчити навчальні матеріали, бути уважним та акуратним.
